屋面梁的上部钢筋怎么做(屋面梁钢筋绑扎技巧)
屋面梁上部钢筋的绑扎是确保结构安全和功能的关键步骤,以下是一些关键的操作技巧:,1. 准备工具和材料:确保所有必要的工具(如钢筋、绑扎带、剪刀等)齐全,并准备好足够的钢筋。,2. 测量和标记:根据设计图纸,精确测量屋面梁的长度和宽度,并在其上标出钢筋的位置和数量。,3. 放置钢筋:将钢筋按照设计要求放置到预定位置,注意保持钢筋的垂直度和平行度。,4. 绑扎钢筋:使用绑扎带或绑扎机将钢筋绑定在一起,形成一个整体结构,确保每个节点都牢固地连接在一起,以防止钢筋在施工过程中松动。,5. 检查和调整:完成绑扎后,仔细检查整个结构的稳固性和准确性,如有需要,进行适当的调整以确保结构的稳定性和安全性。,通过遵循这些技巧,可以确保屋面梁的上部钢筋得到正确且牢固的绑扎,从而为建筑物提供坚实的基础。

一、屋面梁上部钢筋的表示方法
- 通长筋与架立筋表示:如2Φ22+(4Φ12)表示2Φ22为通长筋,4φ12为架立筋(用于六肢箍)。
- 多排钢筋表示:例如6Φ25 4/2表示上部钢筋上排为4Φ25,下排为2Φ25;2Φ22+2Φ22表示只有一排钢筋,两根在角部,两根在中部均匀布置。
二、屋面梁上部钢筋的布置要求
- 与其他钢筋的位置关系
- 主次梁关系:当次梁底标高与主梁相同时,次梁下部钢筋应置于主梁下部钢筋之上;次梁底标高低于主梁时,应设置吊筋。
- 板筋关系(有板带梁时):应先绑板带梁钢筋,再摆放板钢筋。

- 在支座处的要求

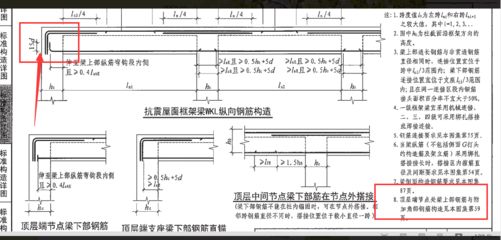

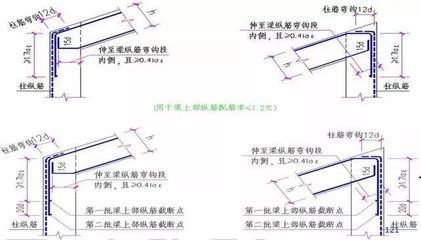

- 锚固要求:屋面框架梁上部钢筋不允许直锚,必须弯锚,而且其弯钩长度与其它梁钢筋弯钩长度相比有所增加,屋面框架梁上部钢筋弯钩必须弯到本梁的梁底平面的位置。

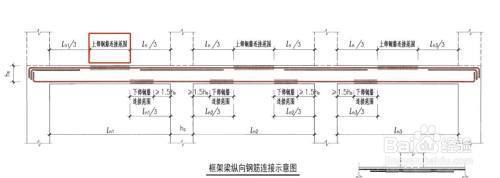

- 接头位置:框架梁上部钢筋接头位置在梁的跨中1/3的位置。
三、屋面梁上部钢筋的施工顺序与注意事项
- 施工顺序
- 应先绑扎梁上部钢筋,再绑扎梁下部钢筋,最后绑扎弯起钢筋,然后再套入箍筋,将箍筋按施工图设计的间距分开,并进行依次绑扎。
- 注意事项
- 绑扎要求
- 绑梁上部纵向箍筋宜用套扣法绑扎。箍筋叠合处弯钩,在梁中应交错绑扎,箍筋弯钩为135°,平直长度为10d。梁端第一个箍筋设置在距离柱节点边缘50mm,梁端与柱交接处箍筋加密,其间距及加密区长度均要符合设计要求。
- 钢筋处理要求
- 钢筋先调直再下料,使用无齿锯下料,严禁用气割及切断机下料。切口端面钢筋轴线垂直,无毛刺,不得有马蹄形或挠曲。
- 直螺纹中间应无断丝扣现场;丝扣的有限长度应等于套筒长度的1/2加1mm;加工前将钢筋接头清理干净,进行钢筋端头螺纹加工时做好定位标记;加工后将接头旋入套筒,检查套筒中两侧钢筋接头是否对中。
- 接头相关要求
- 框架梁的搭接方法有绑扎连接和机械连接,一般情况下16厘以下的为绑扎连接,超过16厘的采用直螺纹连接,具体要按图纸设计要求及结合现场实际。
- 当采用绑扎搭接接头时,在规定搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于25%,受压区不大于50%。搭接长度的末端与钢筋弯曲处的距离,不得小于钢筋直径的10倍。接头不宜位于构件的最大弯距处,搭接处应在中心和两端扎牢。
- 绑扎要求
