加固工程计算规则(加固工程的计算规则)

在加固工程中,计算规则是确保结构安全和功能的关键,以下是一些常见的加固工程计算规则:,1. 设计荷载:根据建筑物的使用性质和环境条件,确定相应的设计荷载,这包括活荷载、风荷载、雪荷载等。,2. 材料选择:根据计算结果选择合适的加固材料,如钢筋、碳纤维、钢板等,需要考虑材料的耐久性和成本效益。,3. 施工方法:根据加固目标和现场条件,选择合适的施工方法和工艺,常见的施工方法有粘贴法、外包法、灌浆法等。,4. 施工质量控制:在施工过程中,需要对施工质量进行严格控制,确保加固效果达到预期目标。,5. 安全评估:在加固工程完成后,需要进行安全评估,以确保建筑物的安全性能。,6. 维护管理:加强建筑物的日常维护和管理,定期检查加固部位的稳定性和安全性,确保建筑物的长期使用。
加固工程计算规则(加固工程的计算规则) 钢结构跳台施工 第1张

加固工程计算规则

加固工程的计算规则主要包括以下几个方面:

1. 工程量计算的重要性

加固结算工程量计算是确保工程项目质量和进度准确性的基础工作,它的准确性关系到工程项目的成败。在进行加固结算工程量计算时,需要注意准确测量,考虑加固工程特殊要求,保证施工要求与设计规范的一致性,并严格进行数据采集和记录。

2. 工程量计算的方法

加固结算工程量计算的方法包括直接测量法、面积法和长度法。直接测量法是通过实地勘测和测量,直接计算工程中所用材料的数量和使用的工时。面积法是通过对工程项目中的相应区域进行面积测量,然后根据设计规范和施工要求,计算出该区域所需的材料量。长度法是以特定工程项目中的线段长度作为计算基准,然后根据设计要求和施工要求,计算出该线段所需材料的数量。

3. 工程量计算的具体规则

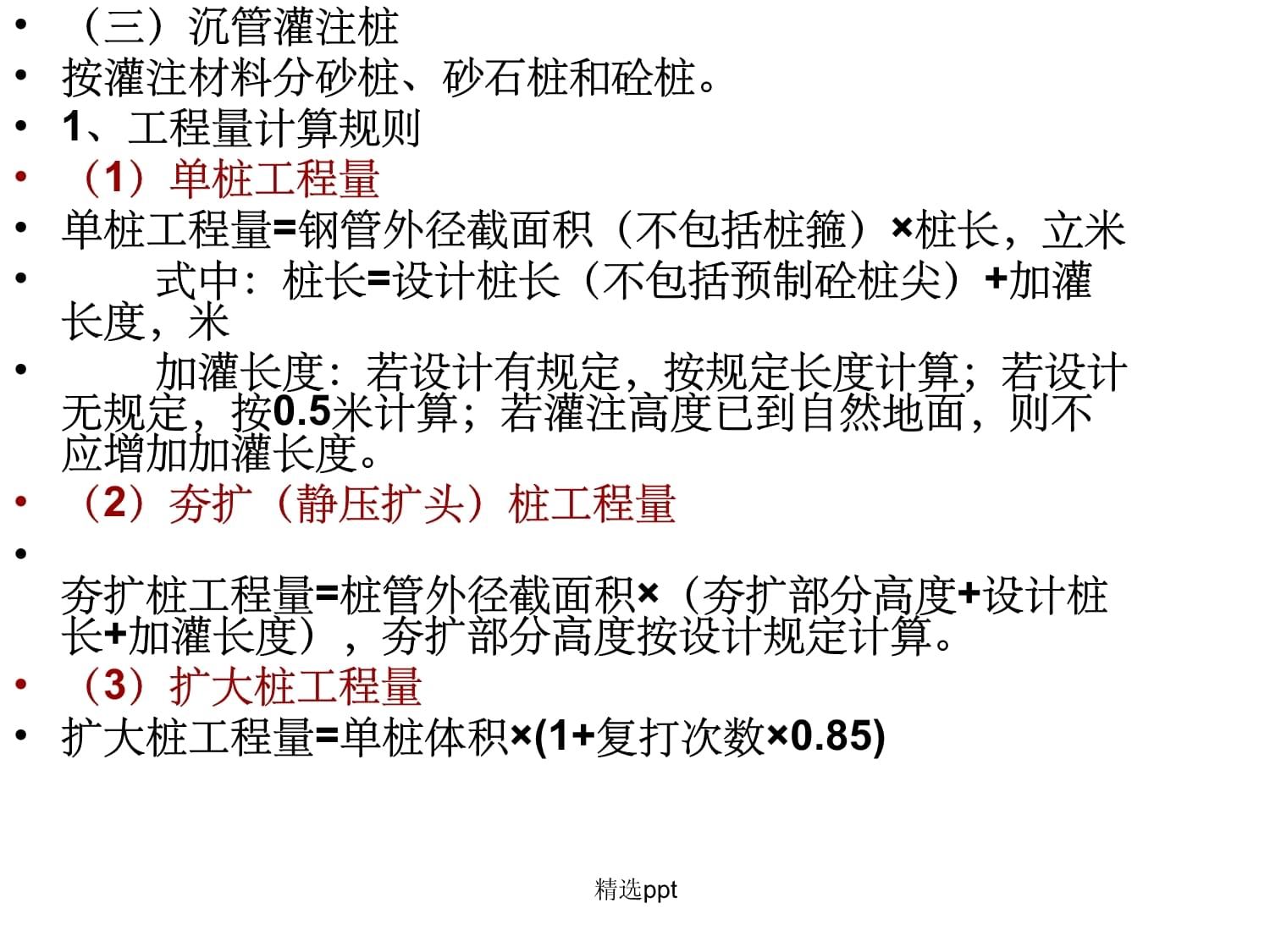

具体的工程量计算规则包括但不限于以下几点:

  • 柱:按设计图示需浇捣截面积乘以柱体高度以m3计算。
  • 梁:按设计图示需浇捣截面积乘以梁长以m3计算。
  • 墙:按图示墙体厚度乘以需浇捣的面积以m3计算,双面加固时,按双面工程量计算。
  • 三面增大截面:按增大后的梁外围混凝土截面净周长乘以梁长以m2计算。
  • 梁底及单侧增大截面:按增大面外围混凝土长度加原梁侧面上翻0.lm 后乘以梁长以m2计算。
  • 钢筋工程:应区别钢种,以理论质量计算。理论质量按设计图示长度、数量乘以钢筋单位理论质量计算,包括设计要求锚固、搭接和钢筋超定尺长度必须计算的搭接用量。
  • 结构植钢筋、锚栓:应按其直径不同以根及套为单位计算。植筋钢筋按钢筋工程有关规则进行计算,并按其植筋数量增加搭接个数。
  • 新、旧钢筋焊接子目:按设计接头数量以个计算。
  • 加固梁底筋预紧连接:按设计需预紧连接的加固梁底主筋连筋数量以根计算。
  • 外包钢加固:按图示尺寸以重量计算,钢板为多边形的按矩形计算,不扣除孔眼、切肢、切边、切角的重量。
  • 粘钢加固:按按粘贴面积以m2计算。
  • 粘贴碳纤维加固定额:按图示尺寸加搭接面积以m2计算,搭接长度设计无明确规定的,按环向搭接200mm、竖向搭接50mm计算。
  • 构件混凝土面凿毛、剔除基层混凝土和基层表面阻锈:按所需处理构件表面积以m2计算。
  • 构件裂缝处理:按构件单面裂缝长度之和以m计算。

以上就是加固工程的主要计算规则,这些规则旨在确保工程的质量和进度得到有效控制,同时也是工程结算的重要依据。

加固工程计算规则(加固工程的计算规则) 钢结构跳台施工 第2张加固工程计算规则(加固工程的计算规则) 钢结构跳台施工 第3张加固工程计算规则(加固工程的计算规则) 钢结构跳台施工 第4张加固工程计算规则(加固工程的计算规则) 钢结构跳台施工 第5张

加固工程量计算常见误区

加固工程预算编制技巧

加固工程质量控制要点

加固工程验收标准流程

发表评论

快捷回复:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
评论列表 (暂无评论,1人围观)

还没有评论,来说两句吧...

目录[+]
