混凝土道路修补的施工工艺流程主要包括以下几个步骤:,1. 清理和准备:首先需要对损坏的混凝土道路进行清理,去除松散的混凝土块、杂物等,然后对破损区域进行标记,以便后续施工。,2. 填充材料选择:根据破损程度选择合适的填充材料,如水泥砂浆、环氧砂浆等,这些材料应具有良好的粘结力和抗压强度,能够有效地填补裂缝和孔洞。,3. 混合和搅拌:按照设计要求的比例将填充材料与水或其他添加剂混合均匀,充分搅拌至无颗粒状物质。,4. 铺设和压实:将搅拌好的填充材料均匀地铺设在破损区域,用抹子或刮板将其压实,确保填充材料与原路面紧密结合,对于较大的裂缝或孔洞,可能需要多次涂抹和压实以确保修补效果。,5. 养护和固化:填充材料固化后,需要进行适当的养护措施,如覆盖湿布、喷洒养护剂等,以促进其进一步硬化和稳定。,6. 检查和验收:修补完成后,应对修补后的路面进行检查,确保修补质量符合设计要求,如有需要,可以进行局部调整和修复。

混凝土道路修补的施工工艺流程
混凝土道路修补是一项重要的维护工作,能够有效延长道路使用寿命,保障交通安全。以下是详细的施工工艺流程:
1. 施工前准备
- 现场勘查:施工前应查勘施工现场,复核原始路面病害情况,根据现场情况定制施工方案,制定施工计划。
- 工具准备:现场具备用水用电基本条件,准备角磨机(带切磨片、不锈钢丝花头)、电线、电动搅拌器、铁桶(3-4个)、水瓢(2-3个)、伸缩杆、滚涂刷(3-4个)、齿形刮板、消泡滚筒、泥抹子、电子秤、钉鞋、高压水枪、扫把、电钻、防护器材(锥桶、警戒线、彩旗)。

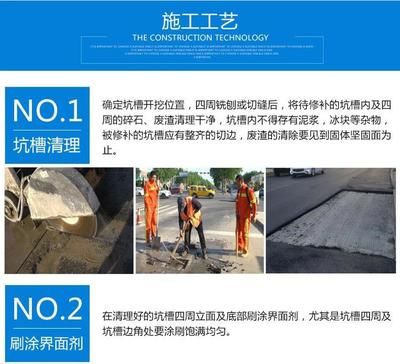

2. 基础处理
- 清理干净:确保施工区域无杂物、灰尘、无油污。
- 裂纹处理:有裂纹处准备纤维网格布。
- 伸缩缝处理:伸缩缝处准备三合板或者KT板。
- 起砂处理:起砂处进行打磨处理。
- 凸起处理:凸起处进行打磨处理。
- 空鼓起壳处理:空鼓起壳处要开挖处理。
3. 施工流程
- 设置警示标志:施工前设置警示标示,如安放锥桶、拉彩旗等,做好现场保护措施。
- 路面清理:清除路面垃圾、尘土等,病害部位进行打磨或者开挖处理,不能有松散、起砂现象,要把原路面打磨出新茬有一定的强度为止,然后用高压水枪进行冲洗干净。
- 预留缩缝:原路面伸缩缝位置用三合板或者挤塑板、KT板之类的材料,镶嵌里面(可高出路面5公分,便于后期取出)。
- 浇水湿润:原路面浇水湿润(可分多次),让水分达到充分饱和状态,路面无明水状态为宜。
- 涂界面剂:路面保持湿润状态下均匀滚涂界面剂,涂至全覆盖,不露底无积留,可根据现场情况涂两次。

- 铺网格布:原路面裂缝处、开挖处、坑槽处铺设网格布,如果需要铺设面积过大时,两片网格布接缝要搭接十公分。

- 材料搅拌:砂浆:水(4.5:1)称重用水量(可根据温度适当调整用水量),用干净桶先称重水,然后把砂浆料倒入桶内,用电动搅拌器搅拌均匀,提出搅拌器看浆体呈线条状态,无泥团状,流动性好。
- 摊铺刮平:搅拌好砂浆倒入施工面,快速用齿形刮板、铝合金刮尺或者抹泥刀刮平,无凹凸状,根据要求标高控制好厚度,刮板齿在铺设网格布地方尽量不要贴着地面刮,以免把网格布刮起来。
- 滚筒消泡:摊铺刮平后用消泡滚筒来回辊压,衔接密实,直至无气泡和无明显接缝。
- 接缝处理:每桶砂浆料摊铺都要做到无缝衔接,控制好材料搅拌时间和施工时间,配合好进度,如果搅拌间隔太长,接缝处会出现明显痕迹,影响观感。在条件和人员允许下,可采用两个桶轮流搅拌,减少间隔时间,这样每次接缝摊铺就可以无痕迹。根据每个伸缩缝面积,尽量一次性完成施工,如果停工,就用模具隔断做直。
- 边缘收口:施工面边、角要做到平整顺直,不可出现明显阶梯状,尽量做到观感一致。
4. 成品保护
- 初期保护:半小时后可走人,1小时内严禁浇水、浸泡,两小时可开放通行,6-8小时后可洒水养护。
以上是混凝土道路修补的详细施工工艺流程,严格按照这些步骤操作,可以确保修补效果良好,延长道路使用寿命。
